IA y centros de datos:la infraestructura que Honduras necesita antes que el GPU
Cómo preparar la capa eléctrica y térmica de un sitio crítico antes de comprar el primer servidor de inferencia — con la trayectoria publicada por los fabricantes y un criterio de cinco capas para decidir con datos.
Lo esencial en una página
Resumen ejecutivo
Las cargas de inteligencia artificial ya cambiaron la escala de los centros de datos: la densidad por rack pasó de valores típicos de 5–10 kW a máximos de 50 kW, y Vertiv proyecta entre 540 kW y 1 MW por rack hacia 2029 [1]. Esa trayectoria no llega a Honduras como hiperscala; llega primero como inferencia en el borde: sucursales bancarias, hospitales, plantas y telcos que ejecutan modelos localmente por latencia, costo de transporte de datos y continuidad operativa.
Este documento dimensiona el problema con fuentes públicas, propone un criterio de ingeniería de cinco capas para evaluar sitios, y traduce la trayectoria global en decisiones concretas para instalaciones de 1 a 20 racks. La tesis es verificable: la preparación eléctrica y térmica tiene ciclos de planeación de 12 a 24 meses —obra civil, alimentación dedicada, espacios para baterías—, mientras un servidor GPU se compra en semanas. Quien prepara el sitio primero convierte esa anticipación en ventaja operativa.
Densidad por rack que ya existe en el segmento alto (2024)
Vertiv [1]

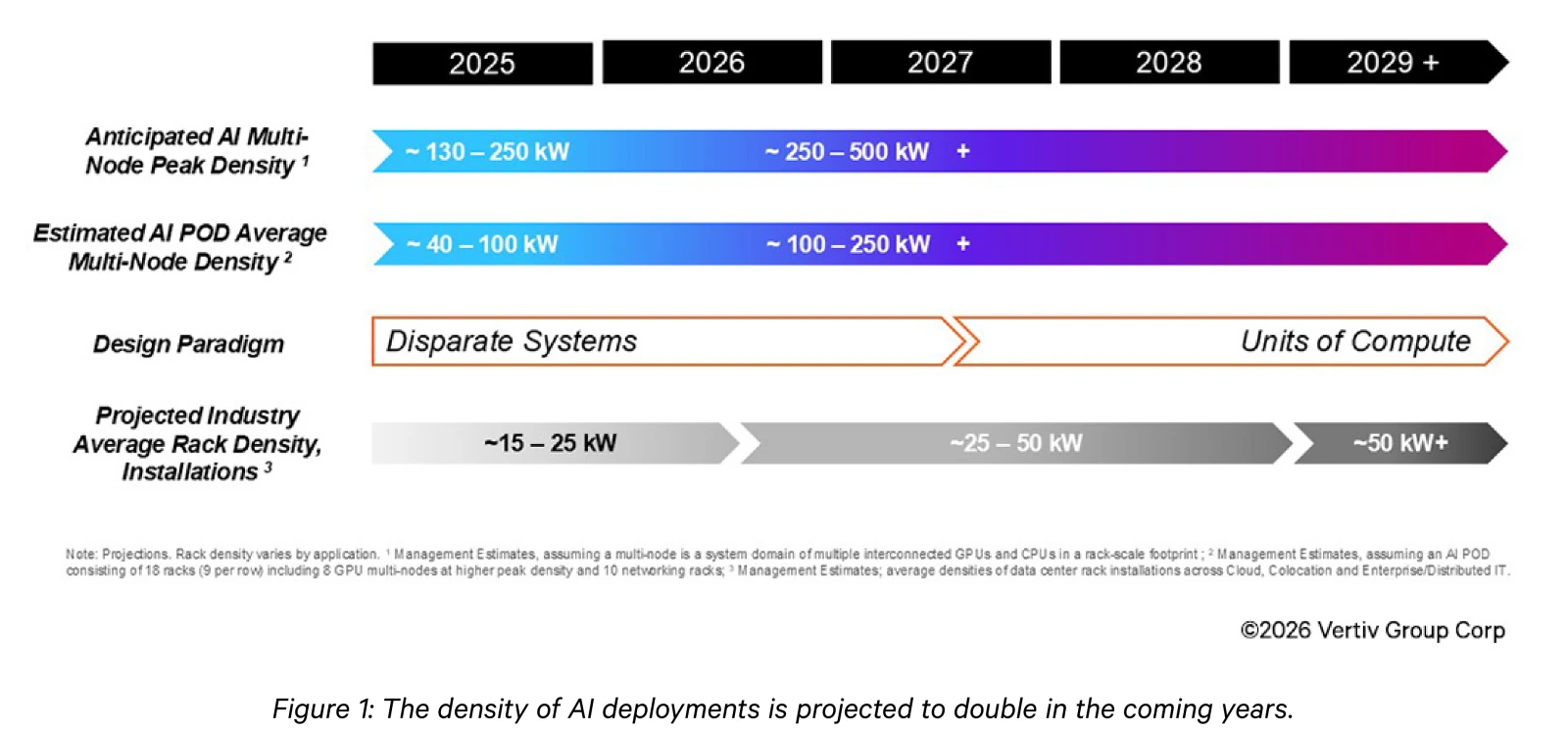

Densidad por rack proyectada hacia 2029+; placa fría al 100 %
Vertiv [1]

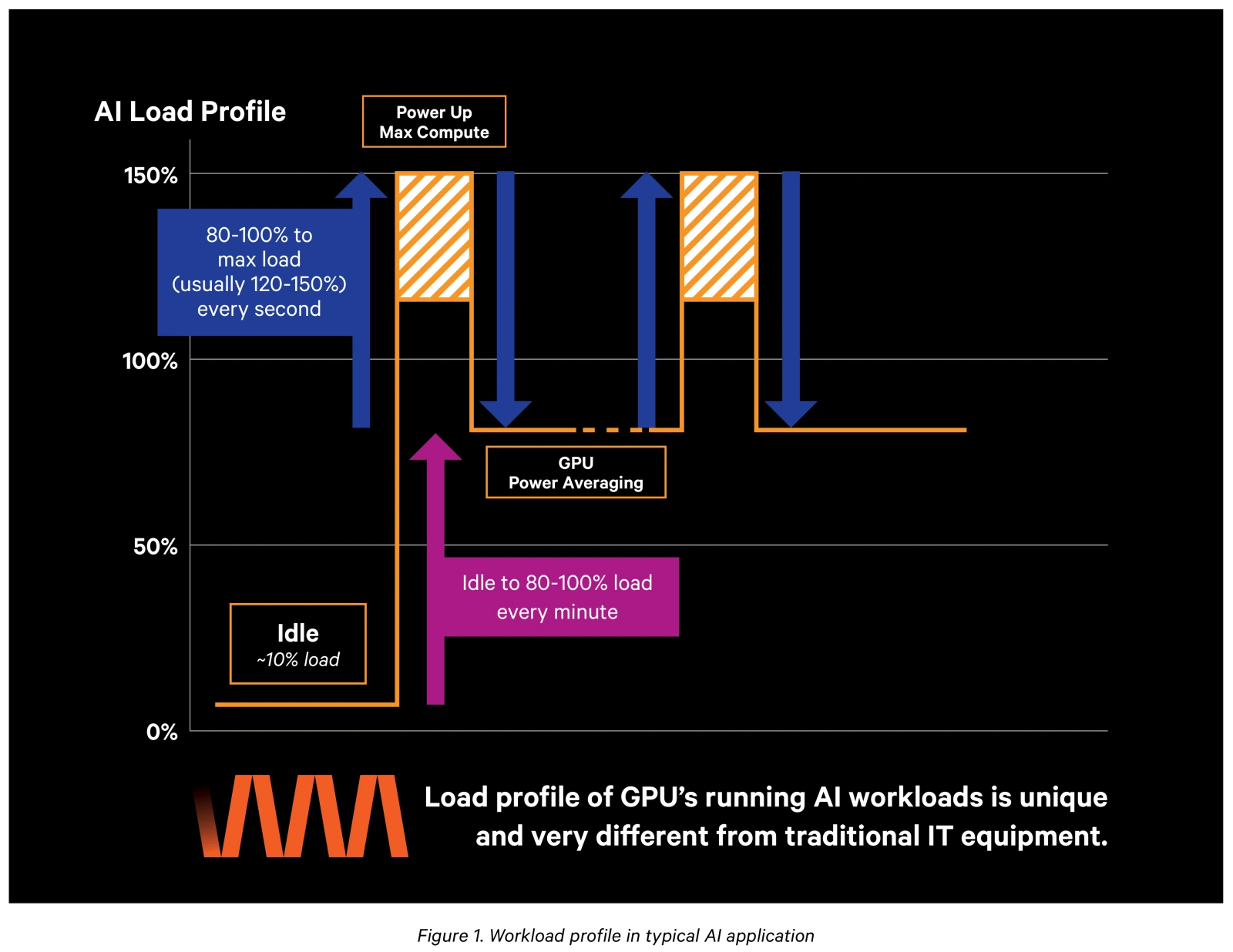

Sobrecarga instantánea de una carga de IA desde 10 % en reposo
Vertiv [2]
Operadores cuya última caída significativa costó más de USD 100,000
Uptime Institute [3]
Introducción
El problema, dimensionado
Un gerente de TI de un banco, hospital o telco en Honduras maneja hoy tres presiones simultáneas. Primera: los proveedores de software empresarial integran modelos de IA en productos que ya usa —detección de fraude, dictado clínico, atención al cliente— y varios de esos modelos pueden ejecutarse en servidores propios. Segunda: la continuidad del servicio existente no admite experimentos. Tercera: el presupuesto se aprueba con cifras, y las cifras de la infraestructura de IA están publicadas por los fabricantes que la construyen.
Las cifras son estas: las cargas de IA representarán más del 40 % de la capacidad total de los centros de datos hacia 2027 [1], y el 19 % del consumo eléctrico estará asociado a IA hacia 2028 [2]. La densidad por rack —la variable que dimensiona el sitio completo, del transformador al enfriamiento— sigue la tabla 1. En paralelo, el perfil de la carga cambió: miles de GPU sincronizan cálculos y generan picos de milisegundos a minutos [2], con flujos de calor de hasta 1 kW/cm² sobre el silicio [6].
Ninguna instalación comercial estándar en la región fue diseñada para ese perfil. La pregunta práctica es qué hacer con un sitio real de 1 a 20 racks, con presupuesto real y un solo equipo de mantenimiento.

| Año | Densidad | Distribución eléctrica | Enfriamiento |
|---|---|---|---|
| 2024 | Hasta 50 kW | 400/230 V CA, N+1 | Puerta trasera aire-líquido |
| 2025 | Hasta 140 kW | 400/230 V CA o 400 V CC, N+1 | Placa fría al chip (80 %) + puerta trasera (20 %) |
| 2027 | Hasta 300 kW | 400/230 V CA o 400 V CC, N+1 | Placa fría + puerta trasera |
| 2029+ | Hasta 1 MW | 480/277 V CA, 600/347 V CA u 800 V CC para 2031 | Placa fría (100 % de la carga) |
Fuente: Vertiv, «The future of IT infrastructure» (2024). Proyección del fabricante.

Contexto
Cuatro enfoques que fallan
Encontramos cuatro enfoques frecuentes en sitios críticos de la región. Los cuatro comparten la misma omisión: nadie aplicó un criterio de ingeniería sobre el sitio.
- Comprar el GPU y resolver después. El equipo llega y se descubre que el circuito dedicado no existe, que el cuarto no tiene climatización de precisión y que las baterías del UPS genérico no sostienen la carga nueva. Cada hallazgo se resuelve como emergencia, con sobrecosto.
- Sobredimensionar todo «por si acaso». Capacidad de reserva sin un perfil de carga medido: eficiencia baja y capital inmovilizado. La sobredimensión sin datos es la misma falla de método que la subdimensión.
- Delegar el problema al proveedor de TI. El integrador especifica requisitos mínimos («un tomacorriente dedicado y aire acondicionado») que no cubren contingencia, redundancia ni monitoreo. Cuando falla la capa física, la responsabilidad queda distribuida entre tres proveedores que se señalan entre sí.
- Esperar al hiperscaler. Parte del cómputo irá a nubes públicas; la parte que exige latencia baja, soberanía de datos o continuidad sin enlace externo se queda local. Los dos caminos se complementan; solo uno depende de usted.
La preparación eléctrica y térmica es hoy la ventaja; el GPU es la última compra de la lista
Tesis del documento, sección 7
Metodología
Criterio de ingeniería: cinco capas
Ingelmec evalúa cada sitio crítico en cinco capas, en este orden, porque cada capa condiciona la siguiente.
Capa 1Eléctrica
Capacidad del alimentador, estado del transformador, espacio para UPS y banco de baterías, y calidad de energía medida (caídas, huecos, distorsión). Criterio: capacidad reservada de 30–50 % sobre la carga proyectada a cinco años, con redundancia N+1 según criticidad. Base normativa: serie IEC 62040 y su clasificación de desempeño [7].

Capa 2Térmica
Balance de calor en watts, con el rango recomendado de ASHRAE TC 9.9: 18–27 °C de bulbo seco para salas de TI [8]. Para densidades por arriba de 20 kW por rack, el mercado migró a híbridos aire-líquido: la refrigeración directa al chip remueve típicamente más del 70 % del calor del rack y deja el resto al aire [9]; para 50 kW y más, la guía de Vertiv recomienda racks de 800 mm y planeación por etapas [10].
Capa 3Física
Piso técnico o losa, carga estructural, rutas de baterías, espacio de respeto y altura disponible (42–52 U en formatos actuales [10]).
Capa 4Monitoreo
Medición continua de energía y ambiente con alertas. La especificación mínima: responder «¿qué pasó exactamente hace 15 minutos?» con datos, no con testimonios. Cuatro de cada cinco caídas serias eran evitables con mejor gestión y procesos según Uptime Institute [3].

Capa 5Supresión
Detección temprana y agente limpio conforme a NFPA 2001: el agente extingue sin residuos conductores, a diferencia del rociado de agua [11].

El GPU se compra en semanas; la capa eléctrica y térmica que lo sostiene tarda meses en adecuarse.
La tesis en una línea, sección 1
Análisis con evidencia
Hallazgos en un sitio de 1 a 20 racks
La ventana eléctrica es la restricción crítica
Un circuito dedicado se resuelve en semanas; un nuevo alimentador o un cuarto de baterías con obra civil toma meses. El UPS para la transición existe hoy en el país: la línea Vertiv que Ingelmec representa cubre desde 500 VA de doble conversión (Liebert GXT5) hasta trifásicos compactos de 10–20 kVA (Liebert EXS, con paralelismo de hasta 4 unidades) [7][12]. Dimensionar el recorrido completo —el equipo y su ruta eléctrica— es la decisión de mayor impacto.
La carga pulsante castiga a los sistemas dimensionados para promedios

Un pico de 150 % durante segundos [2] hace oscilar la demanda sobre el UPS, las baterías y el generador. En doble conversión en línea el UPS absorbe la perturbación y entrega una onda regulada; en topologías económicas sin regulación, la perturbación viaja hacia el equipo. El fenómeno térmico es simétrico: los picos generan golpes térmicos que en diseños de líquido se atenúan con tanques amortiguadores y válvulas de modulación rápida [6].
El micro centro de datos resuelve el borde
Para sucursales y sitios sin cuarto técnico existe una categoría fabricada para ese caso: gabinete cerrado con UPS, baterías, climatización, monitoreo, seguridad y supresión integrados, probado de fábrica, en formatos de gabinete, fila o contenedor, con monitoreo centralizado de sitios distribuidos [4]. Para una red bancaria, esta categoría convierte «¿cómo estandarizo el borde?» en una especificación repetible.

El costo de no preparar está documentado
El 54 % de los encuestados de Uptime Institute reporta pérdidas mayores a USD 100,000 en su última caída significativa y 16 % mayores a un millón; la causa más frecuente de caídas serias son los problemas de energía [3]. Contra esos números, la preparación de las cinco capas es una inversión de seguro con retorno medible.
| Capa | Verificación | Criterio de aprobación |
|---|---|---|
| Eléctrica | Alimentador medido vs. carga a 5 años | 30 % o más de reserva; N+1 en módulo o rectificador |
| Eléctrica | Calidad de energía registrada 7 días | Huecos y caídas dentro de la ventana del UPS especificado |
| Térmica | Balance de calor en watts por rack | 18–27 °C sostenido en el pasillo frío [8] |
| Térmica | Plan de densidad futura | Ruta definida de aire a híbrido arriba de 20 kW/rack [9] |
| Física | Espacio, carga de piso, rutas de baterías | Equipo + 30 % de espacio de respeto verificado |
| Monitoreo | Registro continuo con alertas | Visibilidad de energía y ambiente desde una consola |
| Supresión | Detección temprana + agente limpio | Diseño según NFPA 2001 [11] |
Lista de evaluación de sitio, Ingelmec.

Accionable
Seis recomendaciones
- Evalúe las cinco capas antes de aprobar la compra de equipos. Con el perfil de carga y el estado del sitio sobre la mesa, la decisión de GPU deja de ser un salto de fe.
- Compre capacidad eléctrica, con cuidado térmico. Reserve el circuito y el espacio de baterías ahora, aunque el equipo llegue después: es la capa con ciclo de planeación más largo y la más cara de adecuar con el sitio operando.
- Estandarice el borde con micro centros de datos integrados [4]: una especificación de gabinete cerrado, probada de fábrica, replicable por sucursal y monitoreada desde una sola consola.
- Especifique doble conversión en línea para cargas críticas. La clasificación VFI-SS-111 de IEC 62040-3 certifica que la salida es independiente de la entrada en voltaje y frecuencia [7].
- Contrate la capa de soporte con un responsable único. Diagnóstico, repuestos y averías 24×7×365 desde tres sedes, con respuesta menor a 24 horas [5]. Un solo responsable elimina la triangulación entre proveedores.
- Planifique por etapas hacia densidades mayores [1]: su sitio no necesita 1 MW, pero sí evitar decisiones hoy —racks angostos, sin ruta de líquido, sin espacio de baterías— que cierren puertas mañana.
Cierre
Conclusión
La ola de infraestructura que los fabricantes documentan para 2027–2029 [1][2] cambia las especificaciones de los sitios críticos: más densidad, cargas pulsantes, híbridos de enfriamiento y mayor exigencia sobre la capa eléctrica. Para Honduras, esa ola llega por el borde: sucursales, hospitales, plantas y telcos que ejecutan cargas locales. La preparación eléctrica y térmica tiene los ciclos más largos y los costos de adecuación más altos cuando se hacen con el sitio operando; el cómputo, los ciclos más cortos. Ese desfase define la agenda: evaluar el sitio con un criterio de cinco capas, reservar capacidad, estandarizar el borde y sostenerlo con un responsable único.
Ingelmec diseña, instala y da soporte a esa capa desde 1987 —39 años de operación continua, tres sedes, 2,410 TR en 13 casos documentados— bajo un principio operativo: la ingeniería que no se detiene [5].
Fuentes verificadas
Referencias
- 01
Vertiv, «The future of IT infrastructure» (2024).
www.vertiv.com/en-us/insights/articles/white-papers/long-term-ai-infrastructure-predictions/ - 02
Vertiv, «AI workloads and the future of IT infrastructure».
www.vertiv.com/493240/globalassets/documents/white-papers/ai-workloads-and-the-future-of-it-infrastructure-white-paper-sl-71324.pdf - 03
Uptime Institute, «Annual Outage Analysis 2024» (resumen ejecutivo).
datacenter.uptimeinstitute.com/rs/711-RIA-145/images/2024.Resiliency.Survey.ExecSum.pdf - 04
Attom Technology, «Micro Data Center» (folleto).
attom.tech/wp-content/uploads/2026/07/attom-mdc-brochure-en-v2.2-20190406.pdf - 05
Ingelmec, datos institucionales (2026): 1987, 39 años, 3 sedes, 24×7×365, respuesta < 24 h, 2,410 TR en 13 casos.
Documento interno o catálogo; sin URL pública - 06
Vertiv, «AI Workload Management» (2026).
www.vertiv.com/48f13a/globalassets/content---assets-2025/documents/ai-workload-management_whitepaper_asia-anz.pdf - 07
Vertiv, «Three-Phase UPS Catalogue» (EXS 10–20 kVA, VFI-SS-111).
www.vertiv.com/4a6972/globalassets/shared/liebert-ups-catalogue-en.pdf - 08
ASHRAE TC 9.9, tarjeta de referencia (rango recomendado 18–27 °C).
xp20.ashrae.org/datacom1_4th/ReferenceCard.pdf - 09
Vertiv, «Transforming Colocation Facilities to Meet Demand for AI Compute».
www.vertiv.com/495e4c/globalassets/documents/white-papers/transforming-colocation-facilities-to-meet-demand-for-ai-compute_white_paper_english.pdf - 10
Vertiv, «Deploying Liquid Cooling in the Data Center».
www.vertiv.com/4926c8/globalassets/documents/white-papers/liquid-cooling/deploying-liquid-cooling-in-the-data-center-a-guide-to-high-density-cooling-white-paper.pdf - 11
Fike, sistemas de supresión con agente limpio FK-5-1-12 conforme a NFPA 2001.
www.fike.com/fire-protection/solutions/ - 12
Catálogo de productos Ingelmec — línea Vertiv (GXT5, PSI5, APS, EXS, ITA2). ingelmec.com.
Documento interno o catálogo; sin URL pública
Siguiente paso
Evalúe su sitio antes de comprar el equipo
La evaluación de cinco capas de este documento se ejecuta en su instalación: perfil de carga, calidad de energía, térmica, monitoreo y supresión, con especificaciones por escrito. Primera visita técnica sin costo.
